送电成功!南京江北新区研创园项目迎来“点亮”时刻!

发布时间:2021-11-26 作者: 来源:

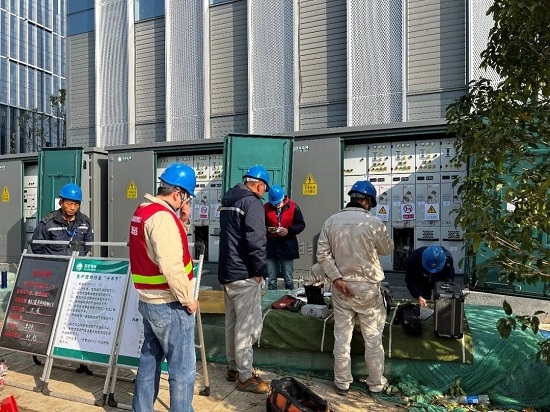

“研创园项目送电各项准备全部检验完毕,符合送电要求,送电!”11月26日上午10点,随着电气设备通电的“嗡嗡”声,作为金茂智慧能源目前单体投资最大的项目之一,南京江北新区研创园项目迎来了顺利通电的“高光”时刻,成为了研创园同批项目中最早实现通电的项目,也标志着项目整体工程迈入崭新的“加速期”。

顺利通电为项目注入了动力和能量,项目的各种机器和设备的运行将获得“动脉血液”,为项目后期调试、验收和运维用电打下了坚实基础。

在研创园整体缺电的大背景下,项目实现通电可谓困难重重。尽管投运时间符合项目用电需求,但项目周边仅冗余的江圩变电站距离项目足有4.8公里,沿路电力路由情况非常复杂、难度较大,特别是要过河、过桥,要想实现顺利供电,就要解决环网柜设置和电力管道施工的问题。

自去年11月完成外电协议签订以来,南京公司市场部、工程部拿出敢啃“硬骨头”的狠劲,敢于涉“险滩”的拼劲,用“并联”方式跑办各项“串联”事项,努力推进场地协调、环网柜建设报批等一系列手续,并结合项目实际特点,持续沟通改进供电方案,不仅解决了管线错综复杂的问题,优化了路由走向,更有效地缩短了施工时间,顺利通过江北新区规划局、国网、研创园等各干系单位的审批,经历整整一年的时间,终于迎来了激动人心的“送电时刻”,解决了项目用电的“燃眉之急”。

啃下了用电这一“硬骨头”,意味着研创园项目交付的脚步越来越近。项目建成后,将为研创园内能源中心、云计算中心、办公、商业配套等约220万平方米建筑面积提供集中供能服务,对优化南京江北新区研创园能源结构具有重大意义。
