金茂云数科技杭州桐庐数据中心110千伏用户变成功送电

发布时间:2023-06-15 作者: 来源:

2023年6月14日凌晨3点,伴随着最后一张操作票完成,线路上所有设备实现正常运行,标志着金茂云数科技杭州桐庐数据中心110千伏用户变成功送电,为项目一期工程顺利交付注入强动力。

在建设阶段,金茂绿建华东区域杭州公司攻坚克难,历经10个月时间,从2022年8月18日取得110千伏用户变接入系统方案批复开始,始终坚持求真务实、真抓实干的工作作风,从平地而起的变电站土建工程,到外市电专线电缆的管线施工;从成套电气设备的集中吊装,到土建质监、防雷、消防等联合验收,都体现出项目团队成员不畏艰难、协同发展的优良品质,并按计划通过了土建政府验收、杭州供电公司联合竣工检验,确保变电站具备送电条件。

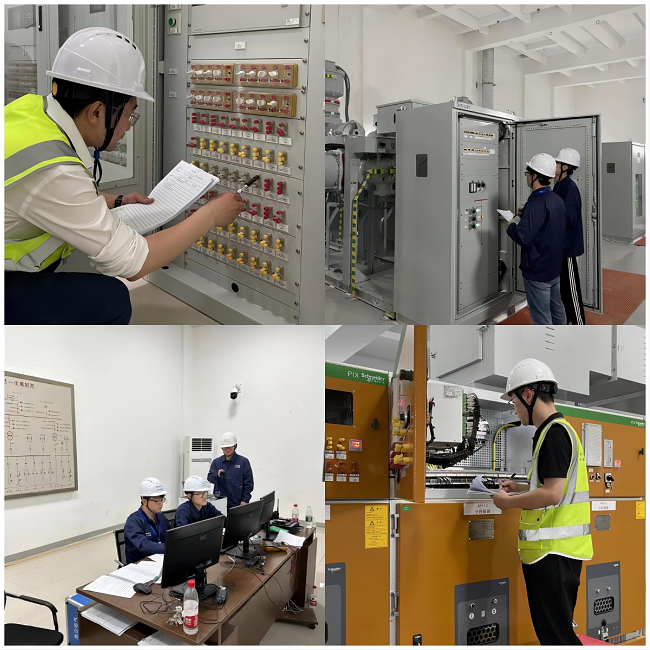

在送电阶段,杭州公司运维团队积极对接电力公司,取得110千伏用户变运行规程、启动方案和启动操作票,并提前组织送电模拟预演。从6月13日14点30分得到杭州供电公司允许后,便开始110千伏线路合闸。历经12个多小时,运维团队先后完成了110千伏和10千伏设备冲击、核相和调挡试验,这也标志着110千伏用户站送电圆满完成。

110千伏用户变顺利通电作为数据中心项目投运的重要里程碑节点,标志着项目开始逐步由建设阶段转向运营阶段,可以为客户提供更加专业化的服务。杭州公司团队将继续保持这份建设热情,坚持永找不足、开拓创新的信念,全力以赴冲刺项目整体交付。
